Ház, lakás villanyhálózatának felújítása, új hálózat

Régi alumínium vagy túlterhelt hálózat cseréje, új hálózat kiépítése tervvel, szerződéssel, garanciával.

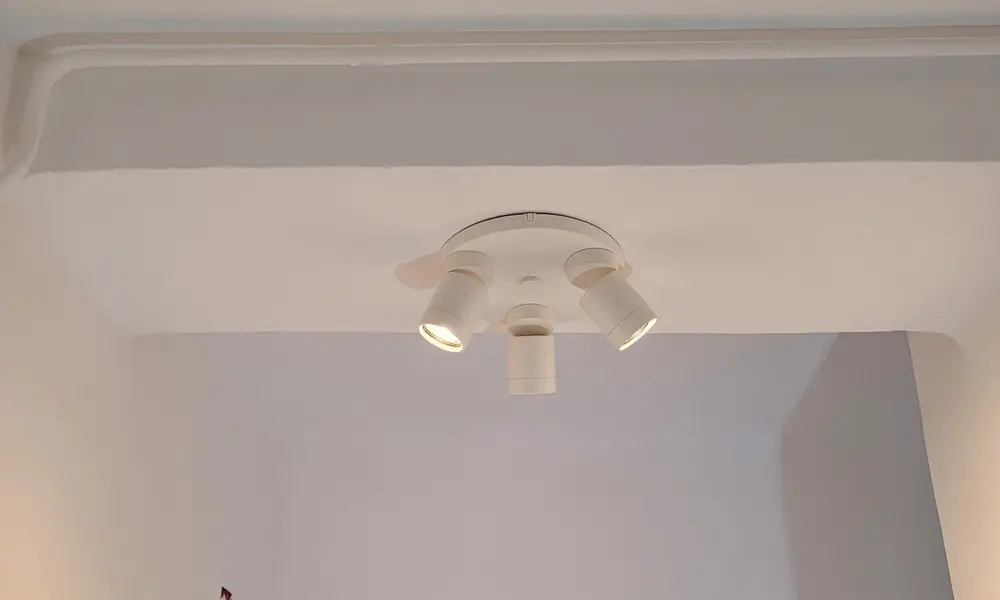

Elkészült előszoba új lámpákkal és szerelvényekkel
Elkészült előszoba új lámpákkal és szerelvényekkel – saját munka

Mikor van szükség a teljes hálózat felújítására?

  • Elavult a rendszer: régi alumínium vezetékek, elöregedett kapcsolók, elosztók vagy biztosítékok, amelyek már nem felelnek meg a mai biztonsági előírásoknak.
  • Túlterhelt a hálózat: a modern háztartási gépek és klímák miatt sokszor 2–3-szor annyi áramkörre lenne szükség, mint amennyit a régi hálózat biztonságosan elbír.
  • Gyakoriak a hibák: rendszeresen leold a biztosíték, melegszenek a vezetékek, szikrázik a konnektor.
  • Felújítás, átalakítás: bővítéskor vagy új helyiségek kialakításakor, ha a módosítást a meglévő hálózaton már nem lehet gazdaságosan és szakszerűen megoldani.

Hogyan zajlik a munka?

  1. Ajánlatkérés: telefonon vagy az űrlapon jelzi, hogy ajánlatot szeretne.
  2. Helyszíni felmérés: átbeszéljük az elképzeléseit és a műszaki tartalmat:
    • milyen nagyfogyasztók lesznek, amelyek külön áramkört igényelnek (elektromos fűtés, hőszivattyú, bojler, főzőlap, sütő, klíma, mosó- és szárítógép, mosogatógép, napelem előkészítés);
    • kell-e gyengeáramú hálózat (UTP a routerhez vagy a biztonsági rendszerhez, koax a TV-hez);
    • milyen az épületszerkezet, hol vezethetők a nyomvonalak (aljzatban, vasbetonban, falon kívül);
    • kell-e kültéri szerelvény, nagyjából hány dugalj és lámpa kell helyiségenként, milyen kapcsolások legyenek.
  3. Árajánlat: a felmérés után néhány napon belül elküldöm.
  4. Részletes egyeztetés: elfogadás után újra találkozunk, és pontosan kijelöljük a dugaljak, kapcsolók, lámpák és egyéb kiállások helyét.

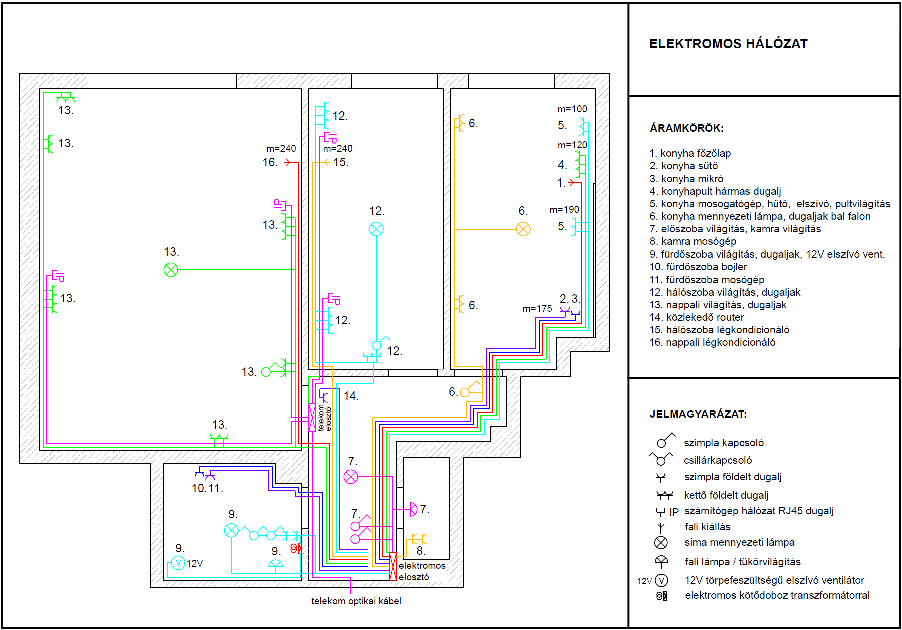

  5. Digitális hálózati terv készül a megbeszéltek alapján.
  6. Megbízási szerződés: rögzíti a műszaki tartalmat, a kezdést és a befejezést, a fizetési ütemezést, mellékletként a hálózati tervvel.
  7. Kivitelezés:
    • a régi lakáselosztó és hálózat bontása, ideiglenes, szabványos építési áramforrás kiépítése;
    • az új végpontok és nyomvonalak kijelölése, kibontása;
    • doboz- és vezetékszerelés, új lakáselosztó beépítése;
    • ideiglenes foglalatok a további építési munkák idejére;
    • tesztelés, működési próba.

A munka végén a hálózati terv az Öné marad, így később is tudni fogja, mi hol fut a falban.
